“咱们风场的机组变频器功率模块零损坏,发电量同比提升8%。”山西新能源公司西寨风电场年度总结会现场,场长张旭峰指着实时监控屏上跳动的绿色数据,向风场全员通报了这一振奋人心的消息,“这场硬仗没白打,大家辛苦了。”
2025年12月初,一场强冷空气席卷风场,气温骤降至零下20摄氏度。“12号风机停机,疑似功率模块故障。”深夜的主控室里,急促的警报声划破宁静,高宝玉裹着厚棉衣冲进值班室,这已经是12月以来第3起同类故障,短短10天内,功率模块故障累计达10台次。
“变频器是风机的‘心脏’,这大冬天的,模块一坏就像心脏冻僵了。”张旭峰盯着停机记录,眉头拧成疙瘩,“不仅发电量损失没法算,低温下模块损坏还可能引发塔基线路短路,抢险救援难上加难。”
紧急之下,由张旭峰、高宝玉、药言勇带领的攻坚小组火速成立。“年底前必须攻克,绝不能带着故障跨年。”小组会上,张旭峰将军令状拍在桌上,热气在冰冷的空气中凝成白雾。高宝玉攥紧拳头:“再难也得上,风雪再大也挡不住咱们修风机。”药言勇推了推眼镜:“放心,我连夜拆解模块,肯定能找到问题根源。”
风电场的临时“实验室”里,药言勇戴着薄薄的检修手套,小心翼翼地拆开故障模块。“这里面结构精密,低温下元器件更脆,每一步都要小心翼翼。”他呵着白气,用冻得有些僵硬的手指操作检测仪器,逐一排查IGBT芯片、控制板件。高宝玉端来一杯热水:“歇会儿暖暖手,不急这一时。”药言勇摇摇头:“早1分钟找到问题,风机就能早1分钟恢复运行。”
凌晨3点,药言勇突然眼前一亮:“找到了!IGBT模块容量和冬季高负荷工况不匹配,低温又让散热效率下降,才导致过流损坏。”张旭峰和高宝玉立刻围过来,借着台灯的光细看:“难怪老出问题,原来设计没考虑到咱们这儿的冬季严寒。”
联系变频器厂家时,对方却犯了难:“现在是年底,又是寒冬,改造施工难度太大了。”张旭峰立即回应道:“风雪再大,也不能让故障拖到明年!”接下来的一周,他们带着翔实的冬季运行数据、故障分析报告,多次与厂家线上沟通,甚至冒着暴雪邀请工程师到场。“您看,零下25摄氏度时,现有模块的温度波动远超阈值。”张旭峰在寒风中指着监测仪器,睫毛上结满了霜花。
厂家最终被打动,联合团队迅速推出方案:定子侧IGBT模块从2000A扩容至3000A,转子侧扩容至1400A,加装恒温散热装置和低温专用防静电树脂。“散热装置的角度得再调调,不然风雪会堵住通风口。”药言勇顶着暴雪反复试验,单这一项就测试了20余次。

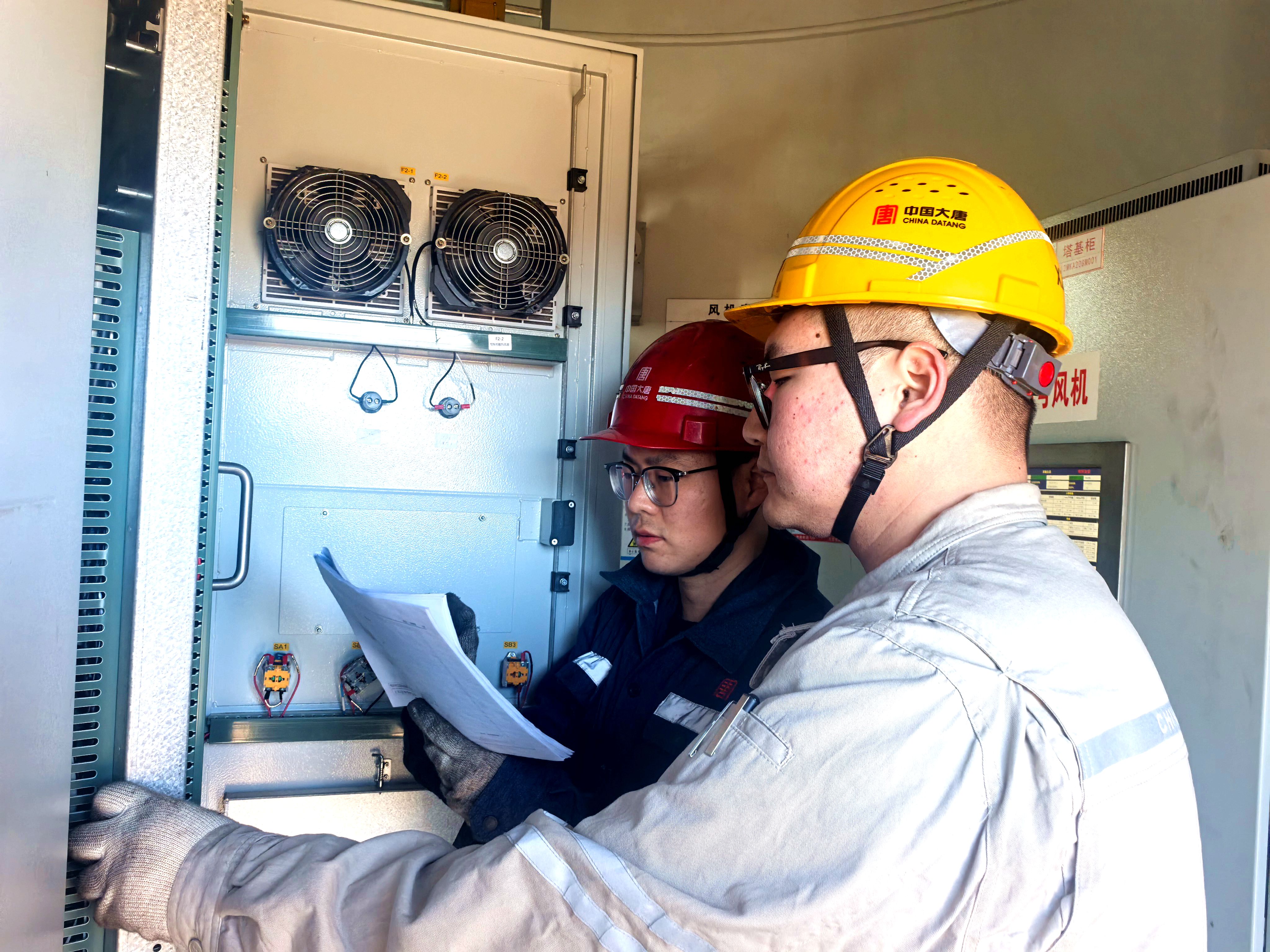

技改施工在漫天风雪中启动。塔筒内温度低至零下15摄氏度,攻坚小组成员穿着厚重的防寒服,匍匐在狭窄的变流器柜内作业。药言勇专注调试新模块,呼出的白气瞬间在设备上凝成薄冰。张旭峰拿着图纸核对:“注意安全,风雪天施工,安全第一。”
经过半个月的风雪奋战,技改工程提前5天竣工。如今,改造后的机组已稳定运行10余天,历经多次降雪、降温考验,功率模块零故障。张旭峰看着监控屏感慨:“这场年终攻坚战,在风雪中守住了安全,保住了目标。”
窗外风雪依旧,主控室内暖意融融。这场岁末的风雪攻坚,不仅根除了设备故障,更让“不惧困难、迎难而上”的精神在风场深深扎根,为新一年的安全运行筑牢了坚实根基。
