8月6日19点30分,晚风裹着热浪,一场突如其来的“烤”验降临——由于长周期大负荷运行,重庆石柱发电公司8A皮带接口老化断开。这条总长480米、重达10吨的“能源动脉”直接影响机组燃煤供应。
该公司立即吹响“红岩先锋”党团突击队的冲锋号,各党团支部快速响应,70余名党员干部职工迅速集结,投入抢修“接力赛”。
“大家各就各位,立即行动。”该公司维护部主任白瑞佳带队清理积煤,设备部主任朱祥柯带队拆卸输煤皮带防护罩,安全监督部主任李债平带队监护现场安全,综合管理部主任王关立带队保障饮用水和夜宵后勤……皮带铲煤组、防护罩拆卸组、设备搬运组、安全监督组、后勤服务组等5个工作组分工负责、协调联动。

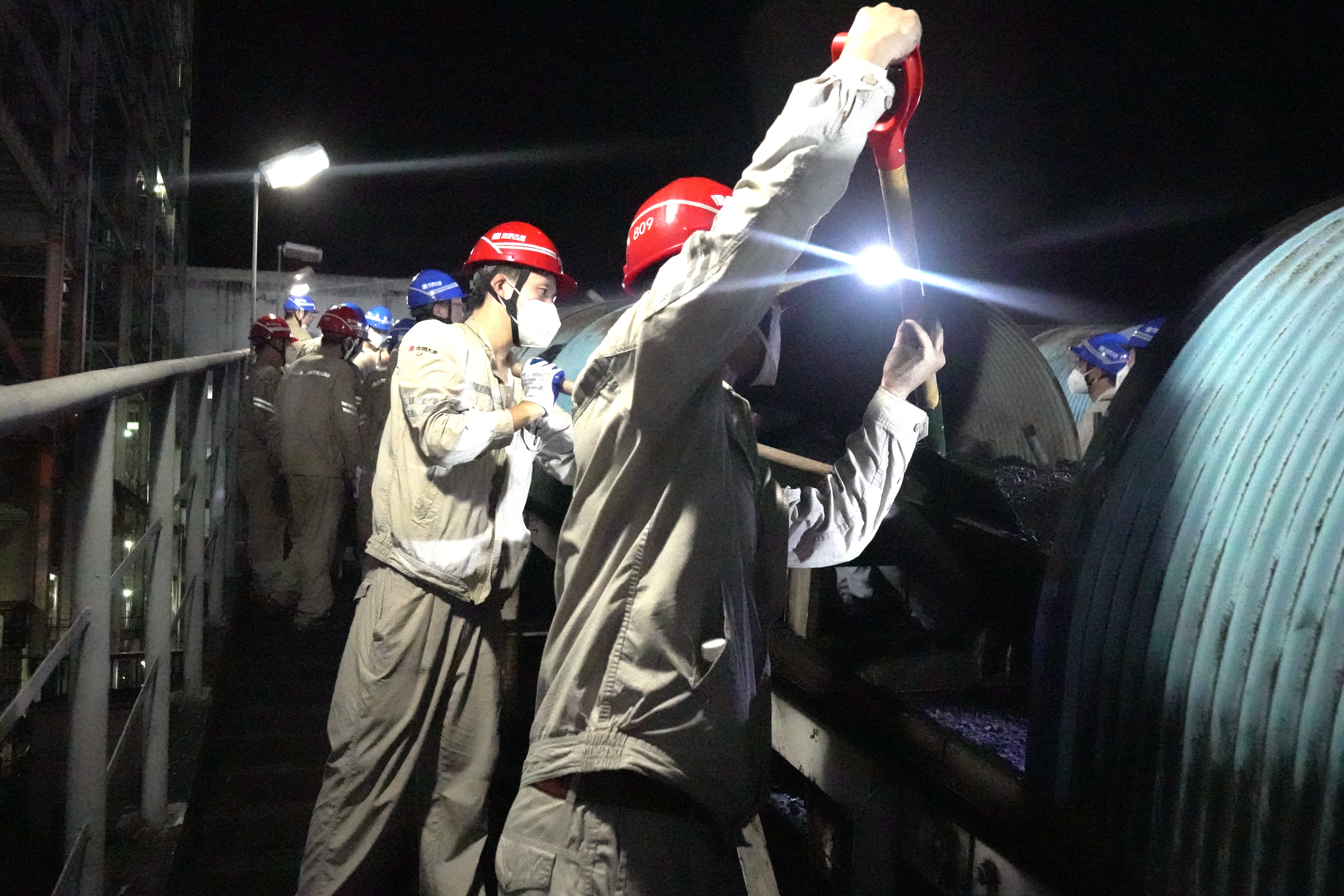

“大伙儿加把劲!”皮带铲煤组队员头灯的光在煤堆上晃出亮斑,铁锨铲煤声与大伙儿的鼓劲声交织在一起。防护罩拆卸组队员咬着牙给扳手加力,豆大的汗珠直往下掉。护罩刚卸下,铲煤组立刻顶上,两个小组像咬合的齿轮,在狭窄的输煤廊道上快速运转。
“注意与运行设备保持距离!大家压紧口罩鼻梁条,做好粉尘防护,随时观察脚下环境,防止绊倒。”安全监督组队员穿梭其间,紧盯细节,给这场“夜战”拉上一道安全防线。
耗时3个小时的“积煤清理赛”为抢修赢得关键的“窗口期”。
22点30分,“设备搬运赛”开启,大家兵分三路,第一组负责到棚库搬运卷扬机、硫化机等设备;第二组直奔输煤检修间,运送新皮带和托辊支架,并架设到位;第三组则拆除清扫器、逆止器等附属设备。
“咱仨先清理掉过道两侧的杂物,拓出一条通道,方便叉车操作。”第一组人员到达棚库后,率先清理出一片空地。
“师傅,把卷扬机卸到1号炉磨煤机处后,再返回运送硫化机和皮带剥皮机。”当最后一件检修设备运送到位时,第二组人员已经将皮带托辊支架安装在皮带栈桥下。同时,输煤运转层的卷扬机也完成接线。
“余浩、杨浪浪、王柏淋……管理岗都回去休息吧,明天还得正常上班,其余人跟我一块去拆清扫器、逆止器。”唐红扯着被汗水浸得发沉的工作服说道。作为班组长,他和技术员程洪源已连续工作了十几个小时,责任在肩的他们不敢耽误一刻,此时,已经凌晨2点。为保障作业安全,抢修实行两班倒。白瑞佳、唐红紧盯卷扬机安装进度,并组织人员逐步替换旧皮带;朱祥柯、张超、余贞海等人准备皮带粘接工作。
8月9日7点30分,程洪源赶到现场接替唐红等人,直到下午5点,200米新皮带终于铺展到位,首个接头在硫化机下慢慢成型。夜幕下,大家继续推进皮带粘接工作。
“押票试运吧。”凌晨3点,新皮带缓缓转动起来,没有异响和卡顿,这条关键的能源血脉再次奔涌起来。当“抢修接力赛”顺利完成,已经历3个不眠夜。
