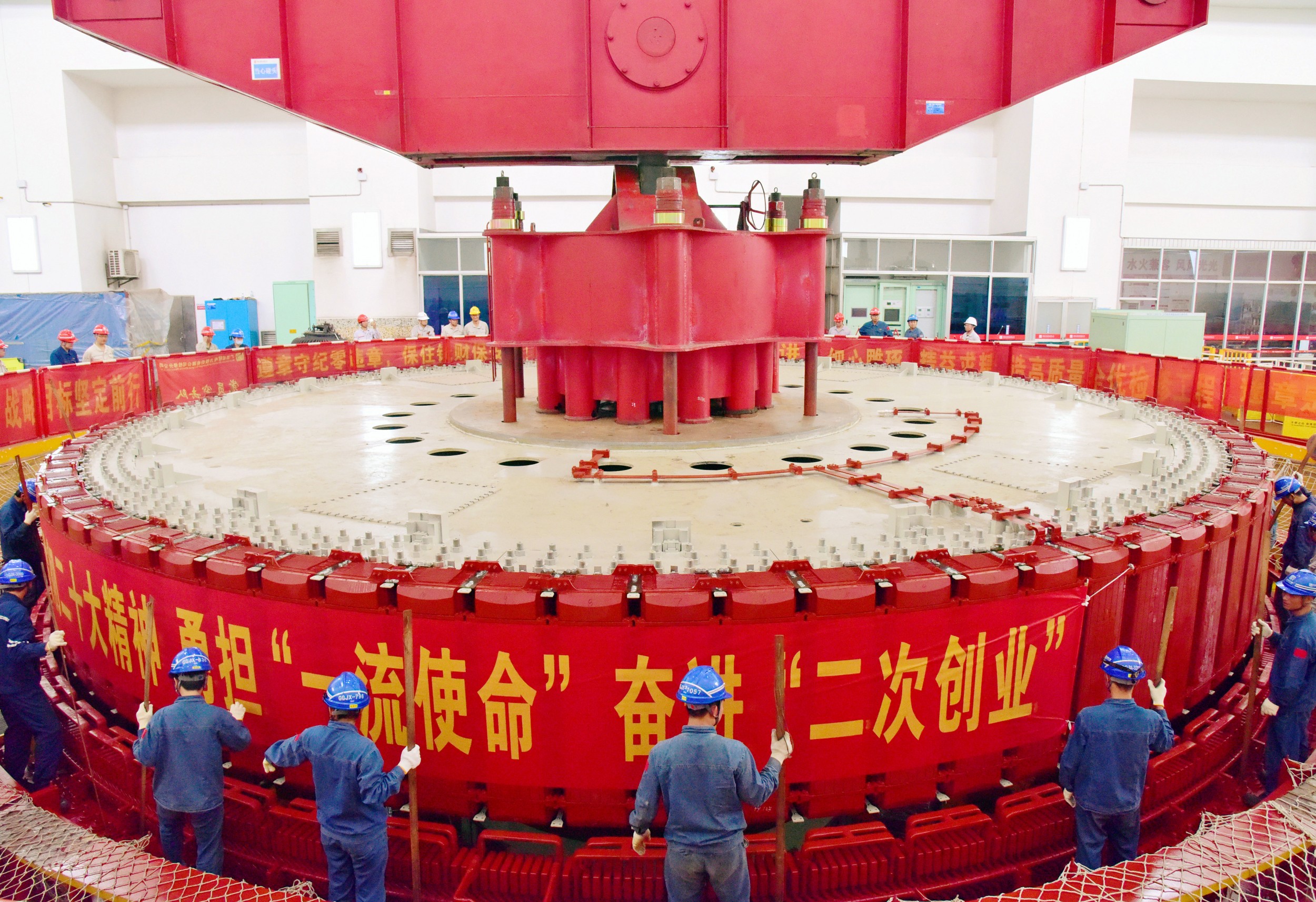

本网讯 4月22日14时许,伴随着现场阵阵指挥哨声,重达400多吨的广西西津水力发电厂2号机组发电机转子缓缓吊起,徐徐前进,成功落到指定位置,标志着该厂“国产化”增容改造项目核心部件安装工作全部结束,全面进入回装高峰阶段。
该厂2号机组于2022年10月25日开始进行增容改造施工,改造后机组核心部件均采用自主可控国产化设备,整机国产化率达到100%,额定容量由原来的57.2兆瓦增加到65兆瓦。此次改造工期紧、任务重、技改项目繁多,该厂以“党建+增容改造”模式全面推进各项工作,成立了党员突击队,策划打造了“4321”管控方案,充分发挥党支部、党员在优化工序、提高项目改造效率中的战斗堡垒和先锋模范作用,为机组后续设备回装、启动试验赢得宝贵时间。
