盛夏的烈日炙烤着大地,电网负荷屡创新高。对于发电厂而言,输煤皮带就是机组的“大动脉”,一刻也不能停。
在迎峰度夏关键时期,张家口发电公司二期输煤系统7号乙路皮带因长时间高负荷运行,出现异常状况。挂断电话,点检员胡佳奇就抓起安全帽往外走,边走边拨通燃贮车间值班员的电话:“侯哥,7号乙皮带出状况了,你和兄弟们赶紧带上工具到现场,我先去摸一下情况。”几分钟后,运行值班员也通过对讲机传来消息:“已经切到备用皮带,但备用皮带运行时间有限,咱们得抓紧。”

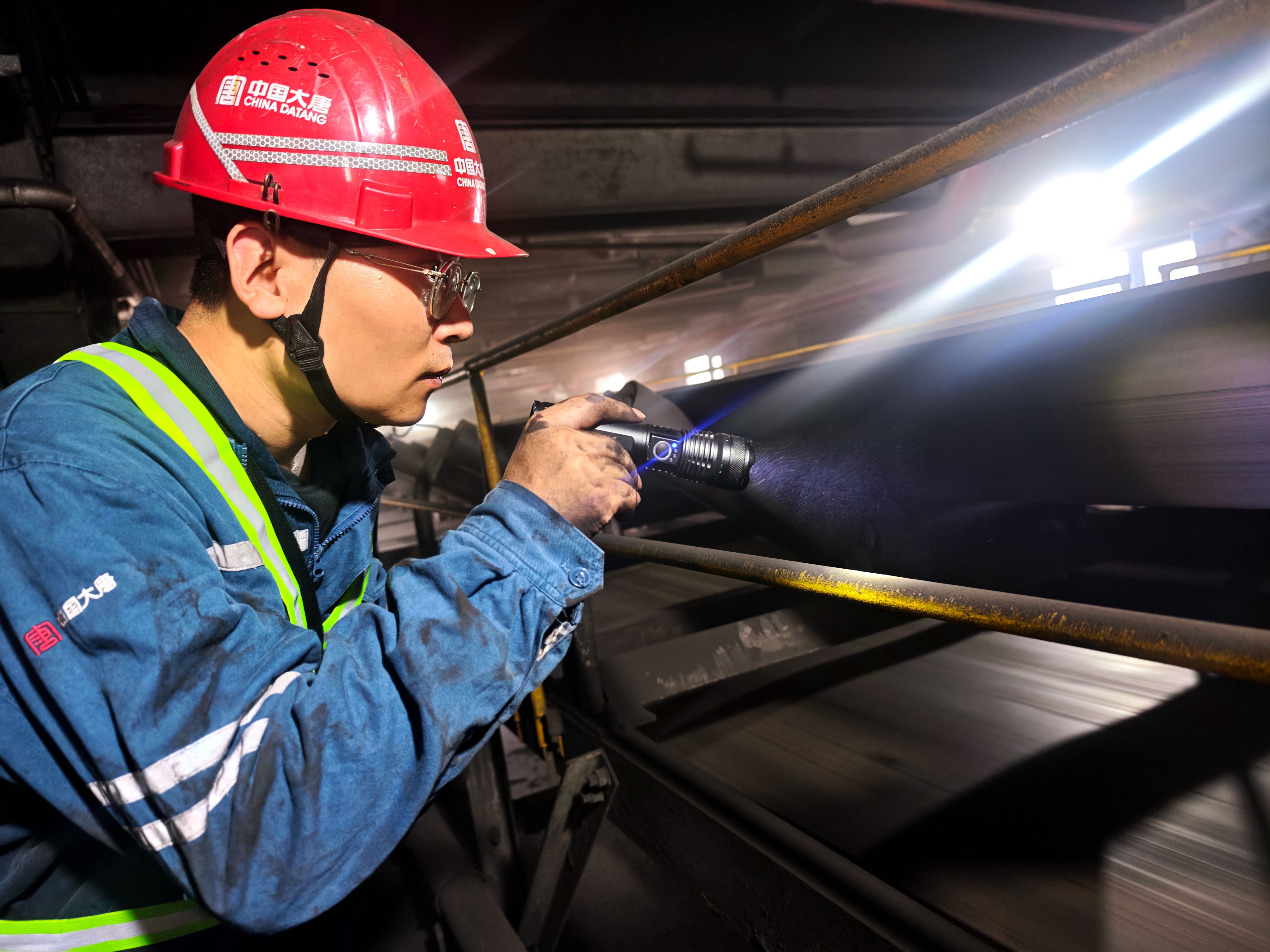

输煤廊道里,温度计指针已经越过40℃,狭窄空间里弥漫着煤粉和汗水的混合气味。胡佳奇和燃贮车间主任助理侯迪蹲在皮带断裂处,用手电筒照着接头,确认完损伤范围后,侯迪抹了把脸上的汗,说:“按老办法,旧带切断抽出来,新带整卷铺进去,这样最省时间。但钢丝带里的142根钢丝得一根根手剥出来,大家要有心理准备。”
检修、点检、运行人员立即打破班组建制,组成抢修攻坚组。皮带对中找正、划线裁剥,每一根钢丝都要从胶带中小心剥离,全凭人力和工具完成。侯迪蹲在最前面,一边示范一边叮嘱:“钢丝搭接顺序千万别错,否则整个粘口的强度都会下降。”汗水顺着安全帽檐滴落在皮带上,工装湿透后贴在身上,又被体温烘干,留下一道道白色的盐渍。
后面的硫化作业更是考究手艺。打磨、清胶、铺芯、升温、加压,每一步都严格按照工艺执行。检修人员正用砂轮机将接口打毛,年轻工人在一旁递送工具,胡佳奇低声说:“打磨要平整,然后用清洗剂清洗干净,刷胶一定要匀,避免埋下设备隐患。”
到了扣板硫化环节,硫化机旁热浪灼人,从白天干到深夜,廊道里只有照明灯和硫化机指示灯的光亮。凌晨三点,胡佳奇给大家递过来几瓶矿泉水说道:“大家辛苦了,再坚持一下。”天边泛白时,硫化机温度终于降至安全线。
随着运行人员按下启动按钮,新皮带缓缓转动,乌黑的煤流顺畅地涌向炉膛。对讲机里传来运行值班员的声音:“皮带运行平稳,电流正常,可以带负荷了。”现场几个人互相看了看,侯迪咧嘴一笑:“行了,没白熬。”胡佳奇蹲下身仔细检查了皮带接口,然后站起身拍了拍手上的煤尘,长舒一口气。
这次抢修,历时整整36个小时。从接到缺陷通知到恢复上煤,每一步都按既定预案推进,平时的应急演练在关键时刻派上了用场。沾满煤粉的手套、湿透的工装、熬红的眼睛,换来了机组“口粮”线的重新畅通。迎峰度夏还在继续,设备点检、检修、运行各岗位的人又回到各自的轨道上,守着这条不能停的“大动脉”。
