45小时氢冷器保卫战
来源:宝二发电公司
作者:张蕾
日期:2025-07-09

“周六谁能来加班?2号发电机氢冷器的检修要往前赶。”微信工作群的消息不断在响。

宝二发电公司维护部电机电缆班的人,此刻活跃起来。

“我来!”惠永江第一个回复。

“算我一个,娃高考结束了。”孙斌不甘落后。

“这活儿不能少了我。”

“还有我,学习机会要抓住。”

班长樊宪民看着微信群,心里美滋滋的。关键时候,个个都往前冲。

近期,2号机组停备,对发电机氢冷器的检修必须见缝插针。迎峰度夏时期,机组随时都有归调并网的可能,要保证设备健康投运,只好周末再加把劲儿了。

发电机氢冷器是维持发电机正常运行温度的关键设备。此次检修,计划对2号发电机4组氢冷器进行检查、除垢、疏通,去除内部水垢及腐蚀点,提升机组冷却效果。从拆卸、清理、酸洗、打水压、回装,常规需要一周时间,这次计划在4天内完成,很有挑战性。

罗强、王旭、孙斌、惠永江、代晓龙到位后,分成两组迅速投入工作,一组开始清理氢冷器管口的水垢,另一组制作密封垫。

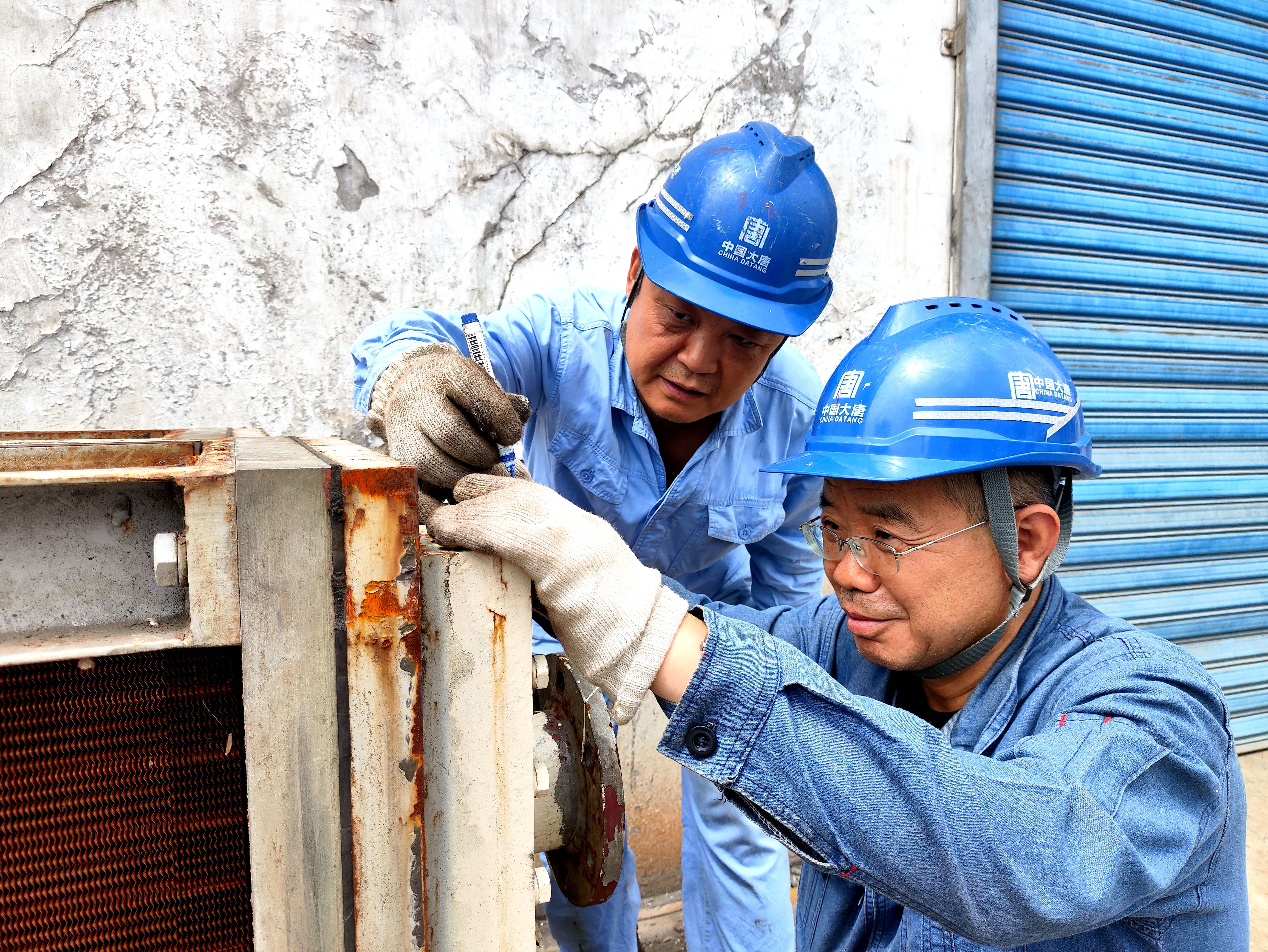

氢冷器管板的表象让罗强倒吸凉气。黄褐色的结垢层层堆积,部分管束口被堵的只剩小半。孙斌用铜锤轻敲管板:“看到没?这是循环水杂质惹得祸,这样下去,发电机就得闹‘高烧’。”批灰刀、高压水枪、酸洗,两人相互配合,清除管束内水垢。

另一组密封垫的制作也在有条不紊地进行。一组氢冷器需制作48个带直径20毫米孔径的密封垫,这是细活儿,急不得。他们找来5毫米厚的橡胶板,精准测量尺寸后,用20毫米规格皮带冲打出螺栓孔,确保安装精准。4组氢冷器192个孔,工作量可不小。惠永江与代晓龙配合默契,用了两天时间全部制作完毕。看着规规矩矩排列整齐的密封垫,樊宪民很是满意。

周六是氢冷器进行水压试验最关键一天。大家试验压力升至工作压力的1.25倍后保压30分钟,并检查法兰、管板、水室盖板等部位是否泄漏。经过一早上的压力试验,4组氢冷器全部合格。大家顾不上休息,立刻联系行车司机和起重工,开始回装氢冷器。

闷热的汽机厂房犹如一个巨大的蒸笼,“喝点水,再坚持一下,争取今天回装完毕。”大家拿起班长送来的水灌了个饱,回装工作没有停歇。

氢冷器依次按照顺序还原位置。回装法兰时,王旭刚拧完螺栓,孙斌拿了塞尺过来:“法兰间隙不能超过0.1毫米,这儿0.15毫米,重新紧固。”

王旭擦了一把脸上的汗说道:“孙师,这已经是第三遍了。”孙斌拍着王旭的肩膀:“咱们多较真一分,设备安全就多一分。”

月光漫过车间窗户,给检修完毕的氢冷器镀上了金边。这场持续45小时的氢冷器检修工作圆满结束。
