初夏的清晨,阳光尚未完全驱散薄雾,株洲百万煤电项目建设工地上却已热气蒸腾。华银电力工程公司株洲百万物资服务项目部的员工们早早抵达岗位,迎接一场艰巨的挑战——今天连续大量来车,数台大型重吨位设备将集中抵达。
“露天库容告急,快饱和了!”业务主管沈俊杰着急地报告。“搅拌站堆场6月中旬就要收回,到时候这些‘大家伙’往哪搁?”资料员龚璐补充道,声音带着紧迫感。项目经理李光伟站在堆场边,望着眼前密集的货垛,眉头紧锁。这种困境并非首次。以往,项目物资管理遵循“按区划分、先到先堆”的惯例,一旦遭遇集中到货,空间不足便手忙脚乱,设备频繁腾挪,效率低下。尤其在这雨季与高温交织的季节,户外堆场管理更是难上加难。李光伟心里清楚,单靠增加人手、延长工时这种“人海战术”和“时间战术”硬扛,已经走到死胡同。破局,必须从转变思路开始。
一场全员会议迅速召开,思想的火花激烈碰撞。项目部果断决策:推行全新的“动态分区管理法”。核心在于“精益化”和“动态调整”,不再简单按区域划分,而是依据设备的体积、结构、材质精准定置摆放。更关键的是,按照设备安装的优先级,清晰划分“缓冲区”和“临时周转区”。一套动态台账实时更新,货位安排灵活调整,确保物畅其流。
同时,一条高效的信息链被迅速打通——项目部主动出击,与发货方、施工方、卸车方建立起“即时响应机制”。他们从源头掌握物流动态,与施工方紧密对接安装计划,再协调接卸终端,确保设备卸货后能“零滞留”地直抵安装点。被动等待变成主动协同。
堆场即将收回的“紧箍咒”也在主动作为中迎来转机。项目部兵分两路:一边仔细研究工地现场定位图,精心策划新堆场的布局方案;一边在公司领导层的强力支持下,与株电公司工程部反复沟通设计思路。短短一周,双方的高效配合让图纸上的构想落地生根,化为切实可行的规划。

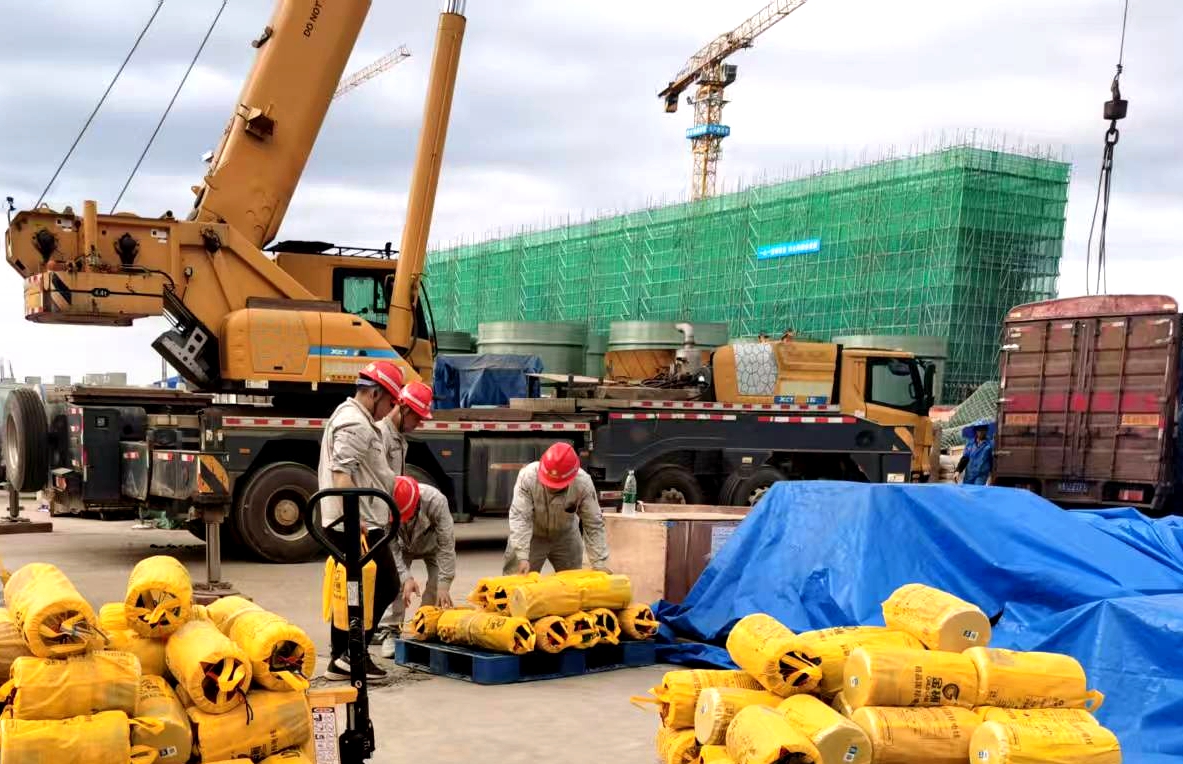

7点,当一批历经长途跋涉的重型货车如长龙般驶近项目部堆场时,全新的运作模式已严阵以待。调度组早已根据详尽的到货信息表,与施工方精准对接,提前规划好每辆车的行驶路线。其中,一批次日就要安装的关键设备,被直接引导至施工现场——这是最优解。物资保管员全程引导,指挥车辆准确到位;吊车司机根据对讲机清晰指令精准操作。巨大的设备从货车吊臂上稳稳滑落,直接安放在预定的安装区域,动作一气呵成。“嘿,以前是车等人,现在是人等车,效率翻倍。”沈工擦着额头的汗水,笑容里满是成就感。
另一边,沈工带领的队伍顶着烈日,在各库区间穿梭巡检。叉车在他们的指令下灵活运作。他们依托实时更新的库存数据,现场布局得以迅速优化,货物被有序地“向上生长”——纵向堆高。原本捉襟见肘的堆场空间,利用率硬是提升20%以上。“看,场地还是那块场地,但精细化管理后还是大有潜力可挖。”沈工指着整齐的货垛,语气中带着自豪。随着最后一车设备稳稳落入堆场,全天30台重型货车的接卸量创下单日纪录。
株洲百万煤电建设的高峰已然来临,这场设备供应的“拉力赛”也进入白热化阶段。面对未知的挑战,百万物资服务项目部的“奋斗大唐人”用行动写下答案:困境从来不是终点,唯有主动求变,才是劈开困局最锋利的刃。
