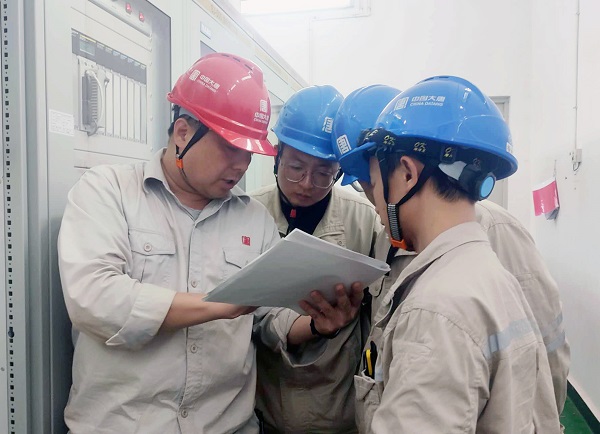

1月15日,随着二级站4号机组带负荷试验圆满成功,该台机组顺利完成归调。至此,斯登沃代水电站二级站4台机组及线路主变年度C修工作全部结束。
本次二级站四台机组检修过程机械、电气专业均存在部分设备异动和改造,结合小修机会消除了温控屏数显故障率高的问题,在调速器主管路上增设了控制球阀,大大方便了今后调速器系统维护的可靠性。在本次3号机组检修期间,检修人员对比系统图与液压原理图逐步排查压力罐丢压快的原因,确定事故配压阀存在串压可能,将提前准备好的备品进行更换,更换后导叶静止态压力罐保压时间超4小时,远超标准设计值。
1月18日,斯登沃代水电站正式开启一级站1号机组C修工作。东投柬水公司将继续严格执行检修工艺标准,做到应修必修,修必修好,不漏项目,不留隐患,为2024年全年安全生产筑牢基础。
