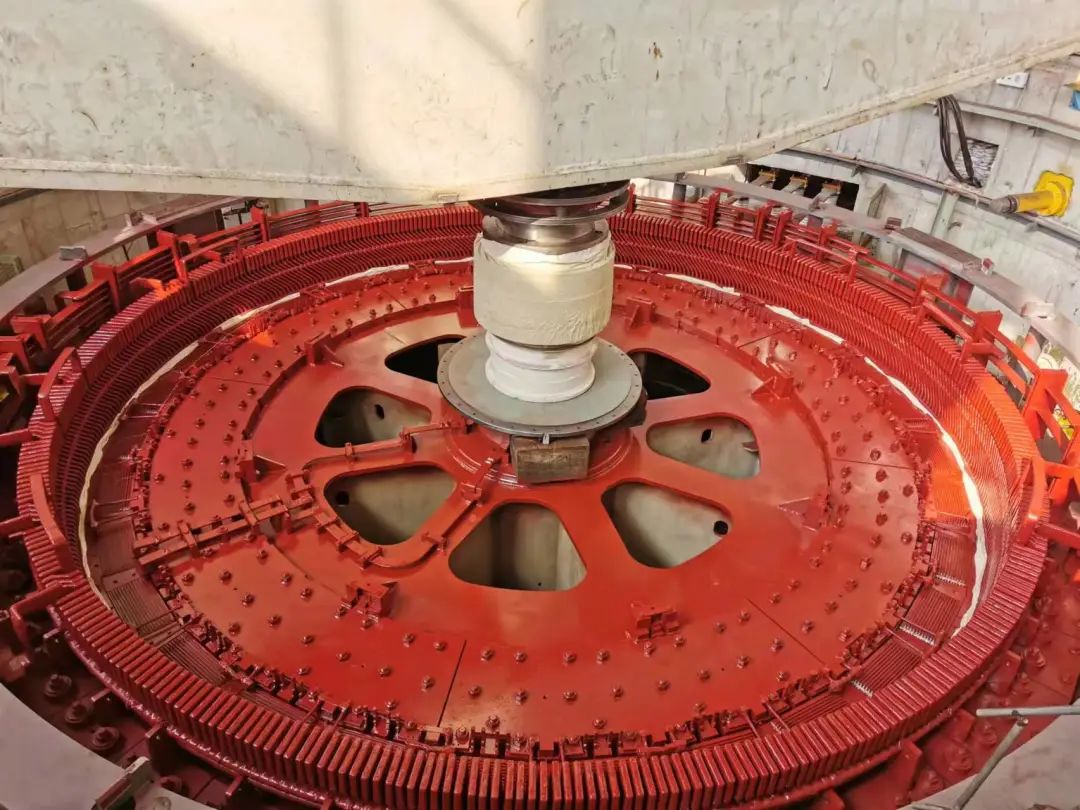

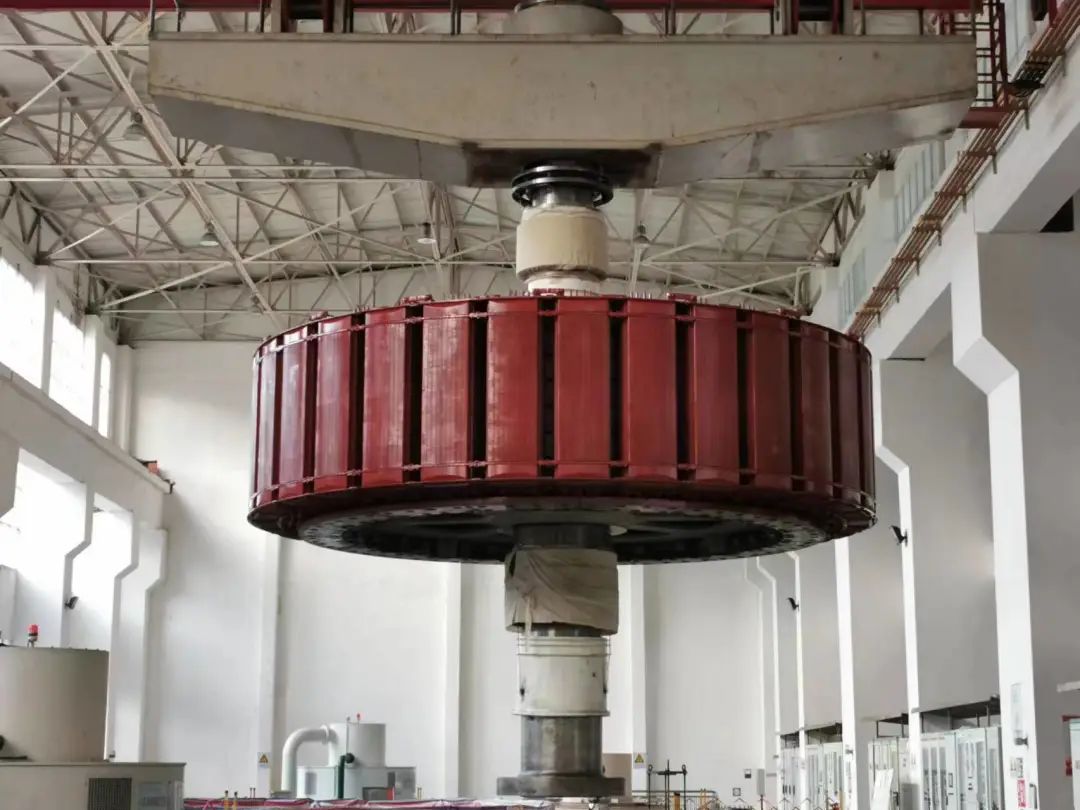

12月30日11:30分,云南联合公司缅甸太平江一级水电站3号机组A级检修转子顺利吊入就位,标志着3号机组A修大件吊装工作结束,也为电站2022年度检修工作画上圆满句号。

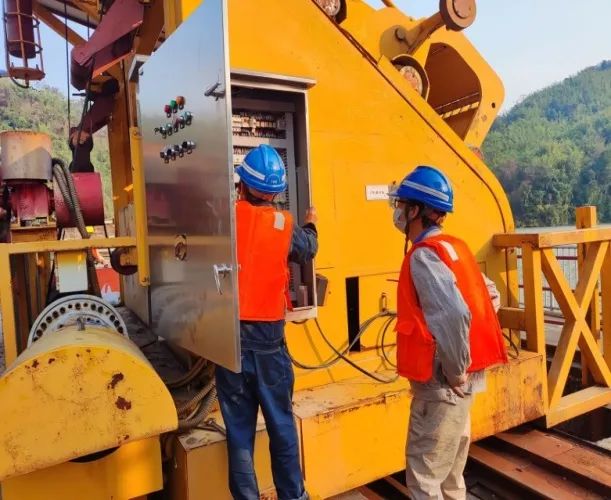

为保证2022年4号机组、3号机组A修任务圆满完成,云南联合公司各部门团结协作、周密部署、多方协调、攻坚克难,克服疫情影响、出入境协调困难等不利因素,4号机A修4月2日如期完成,更换过水部件后各项指标达标并优于修前;3号机组A修11月16日按期开工,开工后各项工作紧锣密鼓、工序不断优化并安全有序开展,确保了转轮、顶盖、底环过水部件更换提前完成,转子回装较计划工期提前6天,为A修顺利完工打下基础。

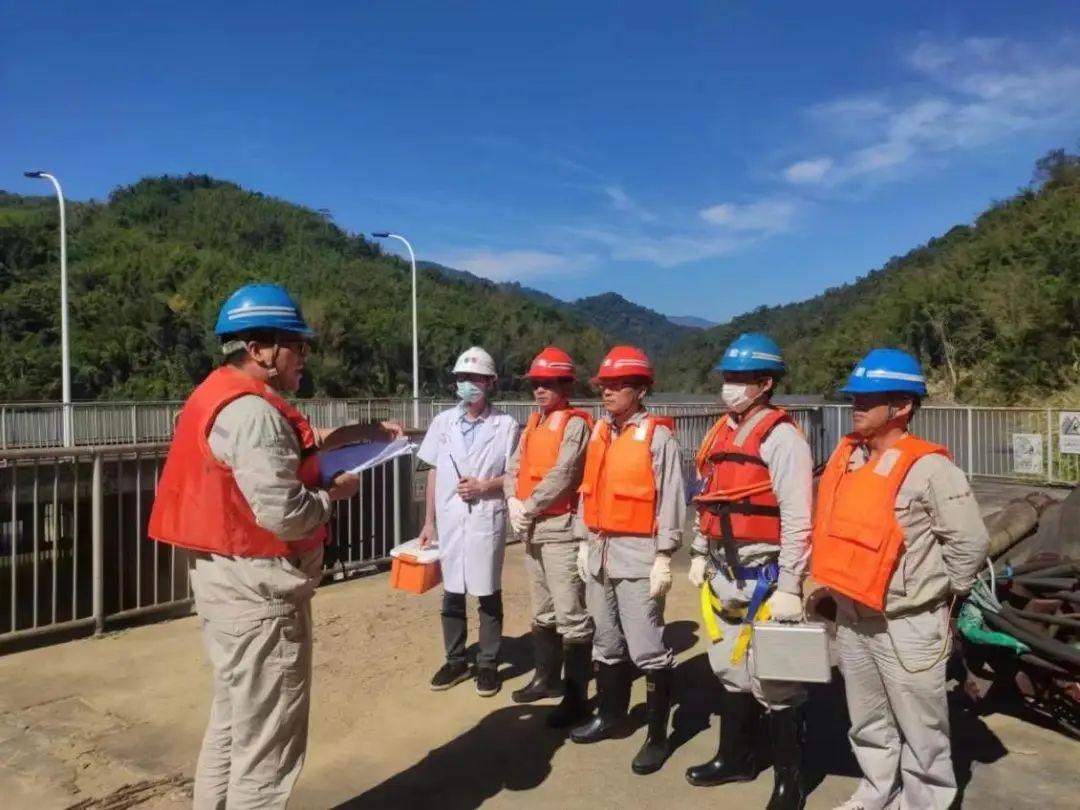

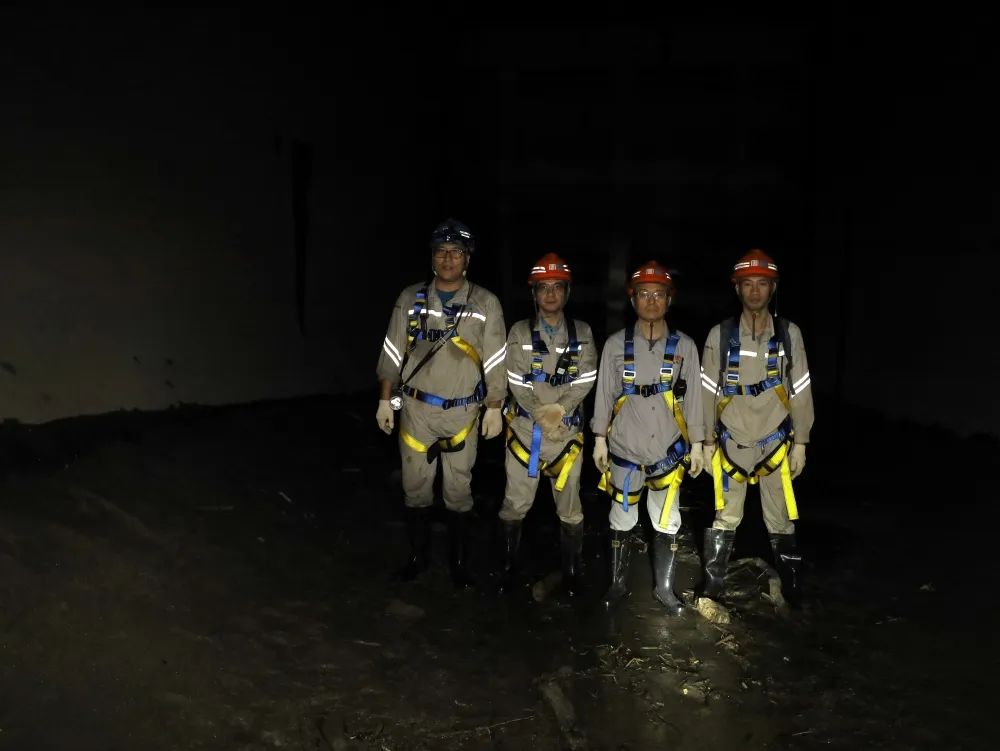

3号机组A修期间,太平江水电站所有人员各司其职、各负其责,多项工作有序开展、顺利完成。11月19日,该公司领导带队,克服困难、精心组织,完成2号引水隧洞及2号机组压力钢管放空检查、评估。
12月5日至27日,云南联合公司多方协调沟通、多部门配合,确保安全基础上,耗时近一个月,顺利完成500kV线路通道的彻底巡线、清理、检查工作,消除安全隐患。

12月8日至25日,太平江水电站完成大坝进水口清污机检修及局部改造工作,进一步提高可靠性及清污能力,通过清污减少拦污栅压差,增发高价电量。

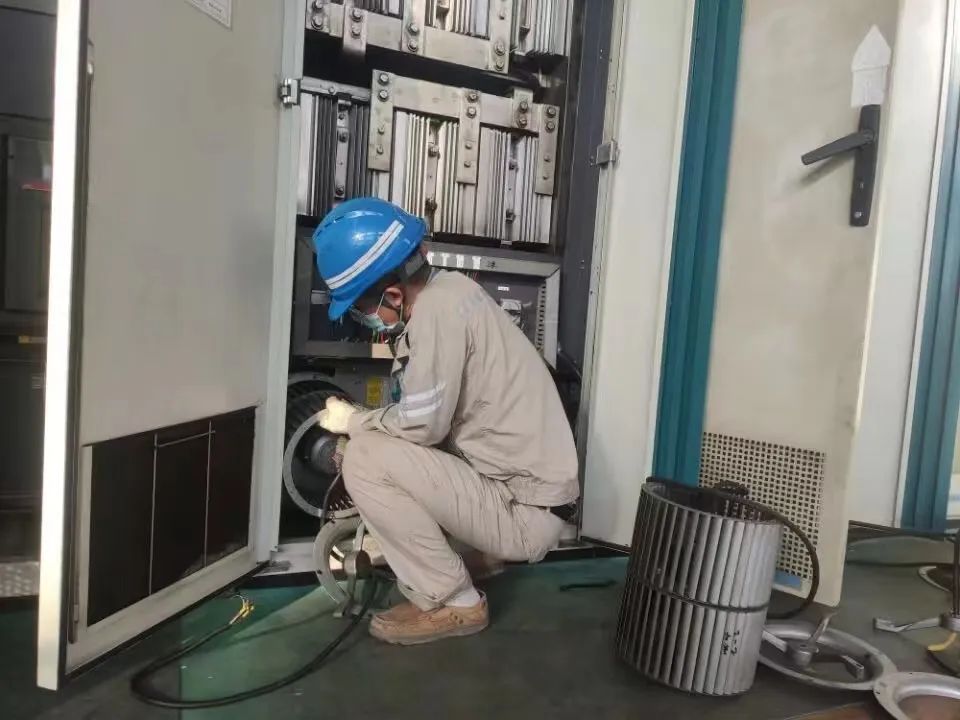

12月12日至23日完成2号发变组C修工作,太平江水电站开展了过水部件磨损检查评估及106项检修工作,为机组安全稳定运行打牢基础。

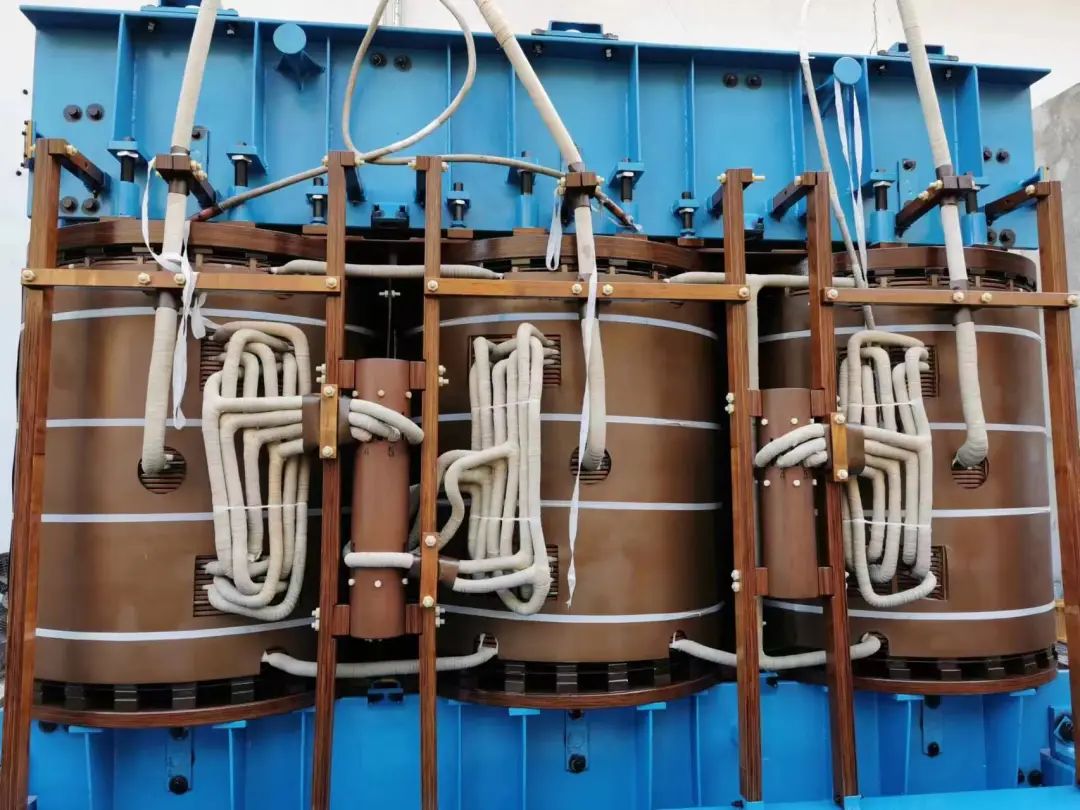

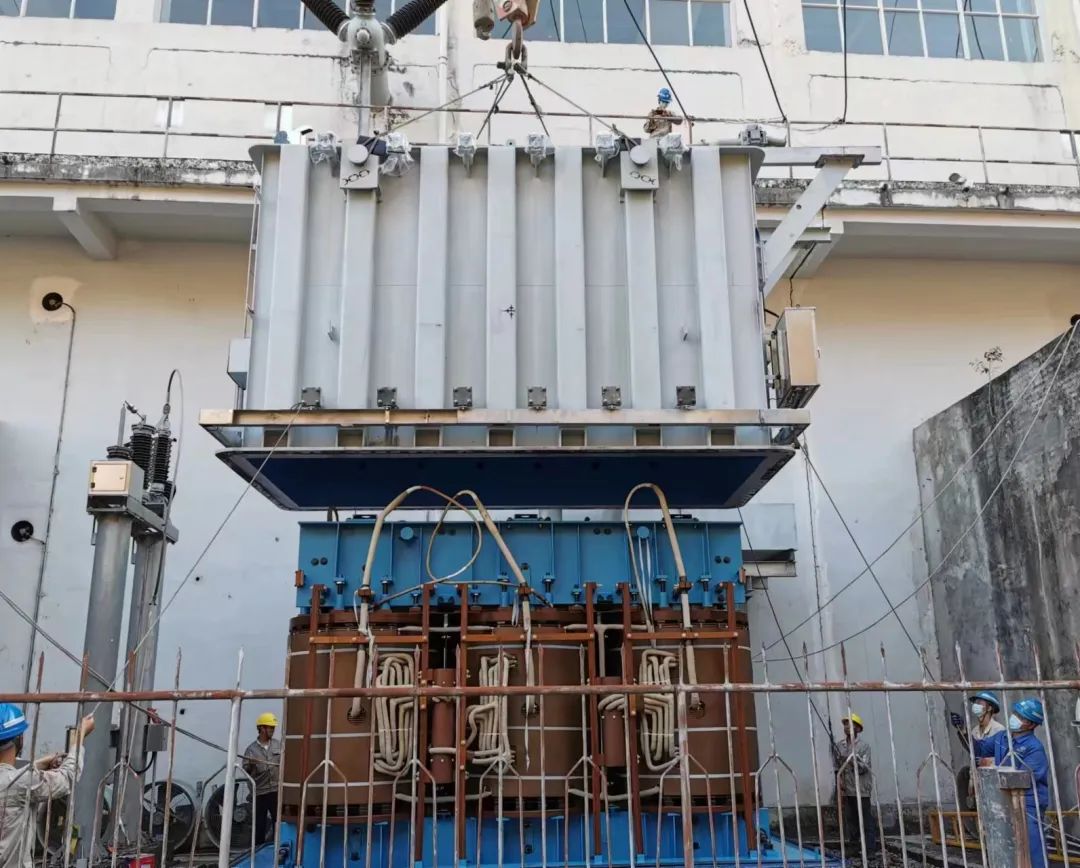

12月23日至29日,太平江水电站完成3号主变吊罩检修工作。至此,太平江水电站年内完成了三台110kV主变压器吊罩检修工作,进一步做好主设备安全隐患排查及设备三年专项治理工作,确保主设备长期安全稳定运行。
每一个节点任务及每一项工作任务的完成背后无不体现“太平江精神”的激发与奉献,再一次践行了太平江人“一不怕苦、二不怕难”的精神品质。
后续,云南联合公司将本着“应修必修,修必修好”的原则,严格按照机组检修规程、作业指导书、施工方案等,“保安全、抓质量、对标准”,按期完成检修及技改等工作任务,为机组长期安全稳定运行提供可靠保障。
新的一年,云南联合公司将按照海投公司部署要求,以党的二十大精神为指导,坚定信念、凝聚力量、忠诚担当、务实工作,为来年开门红、电站长期安全稳定运营打下坚实基础。
