米拉务公司3号机组首次满负荷运行 4号机组厂用受电成功
来源:米拉务公司
作者:李凯龙 王济娟
日期:2023-06-13

印尼时间6月8日22时15分,米拉务公司3号机组首次达到225MW满负荷运行,机组各项参数正常,主辅设备运行稳定,这是继3号机组并网后,调试工作取得的又一重要进展,标志着3号机组整套系统能力达到设计水平。

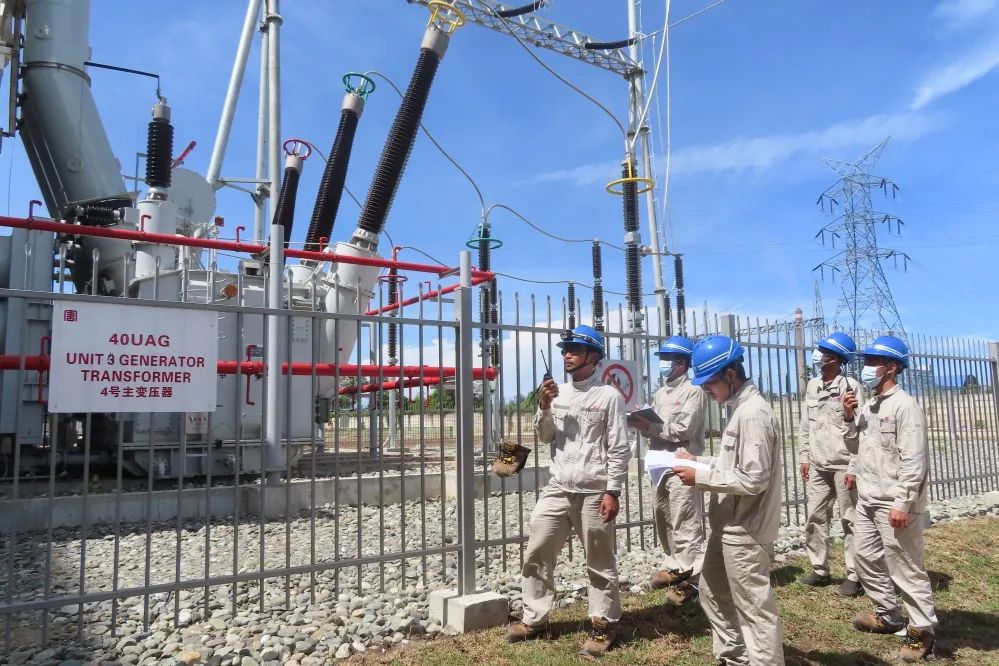

6月11日,米拉务公司4号机组厂用受电成功,标志着米拉务项目两台机组厂用电系统全部投入运行,两台机组厂用电源互为备用,为3号机组并网发电提供安全保障。


在4号机组受电前,米拉务公司积极协调专项设施,提前联系印尼国家电力公司进行专项设施变电站第四串、1号线路、GIS A母线送电工作,按计划取得4个印尼国家电力公司批准的受电许可证。该公司总结3号机组受电经验,完善厂用受电措施,重点做好带电作业各项措施,严格执行操作程序,确保了厂用受电节点高质量实现。

目前,米拉务现场两台机组电气保护投入率100%,各系统电气设备运行状态稳定,电流、电压、相位等参数正常,为4号机组全面开展调试工作奠定了基础。
