6月2日,由华北电力试验研究院负责调试的大唐托克托发电公司百万千瓦级新能源送出工程一二次设备启动调试完毕,送电转试运行。至此,大唐托克托公司在建的百万千瓦级新能源具备打捆外送条件,这一节点的成功,标志着大唐托克托发电公司开始由单火电送出变为风光火储热一体化耦合送出。

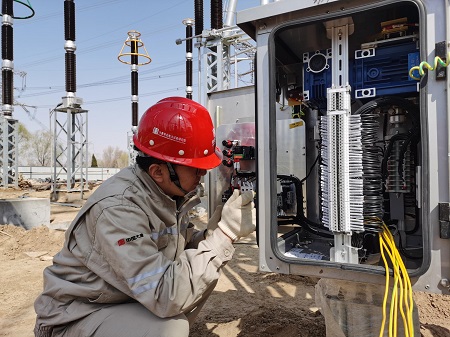

项目于5月14号具备分系统回路校核条件,5月23日具备二次通流通压条件,5月25日具备开关传动条件,调试人员克服时间紧,任务重,因新冠原因导致多数人员身体不适,现场交叉作业多,天气多变等困难,迎难而上解决现场300余处安装、设计、不符合反措要求等问题,完成500kV、220kV及66kV保护、测控装置单体调试,500kV送配电分系统调试、500kVⅠ母、Ⅱ母切改工作,500kV联变、220kV送配电、66kV送配电分系统调试工作及相关一次设备特殊试验工作。
5月31日10时11分,新能源送出工程设备启动涉网票许可开工,经过59个小时的奋战,完成了500kV#3、#4联变(容量1200MVA×2)及其第九串5091/5092/5093开关刀闸间隔一、二次设备;220KV母线系统、#3联变2203开关、#4联变2204开关间隔一、二次设备;66kV母线系统、无功补偿设备及其所属开关刀闸间隔一、二次设备的受电调试工作,6月2日20时50分,新能源送出工程设备启动调试完毕,送电转试运行。
在基建调试中,面对诸多困难,调试项目部充分发挥调试牵头纳总作用,秉承“四个初衷”、坚持“六不发生”、“五个坚持”的调试管控思想,充分发挥了党员在安全生产和急难险重任务中的先锋模范作用,为确保此次整套启动顺利进行,华北电力试验研究院相关人员与各方单位紧密配合,夜以继日地奋战在施工第一线,加班搞调试、随时消缺陷,按期高质量完成了既定的任务目标,扎实的工作作风和过硬的技术水平得到了各参建单位的高度赞扬。
